EPC Case Study · Proyectos de casos de estudio

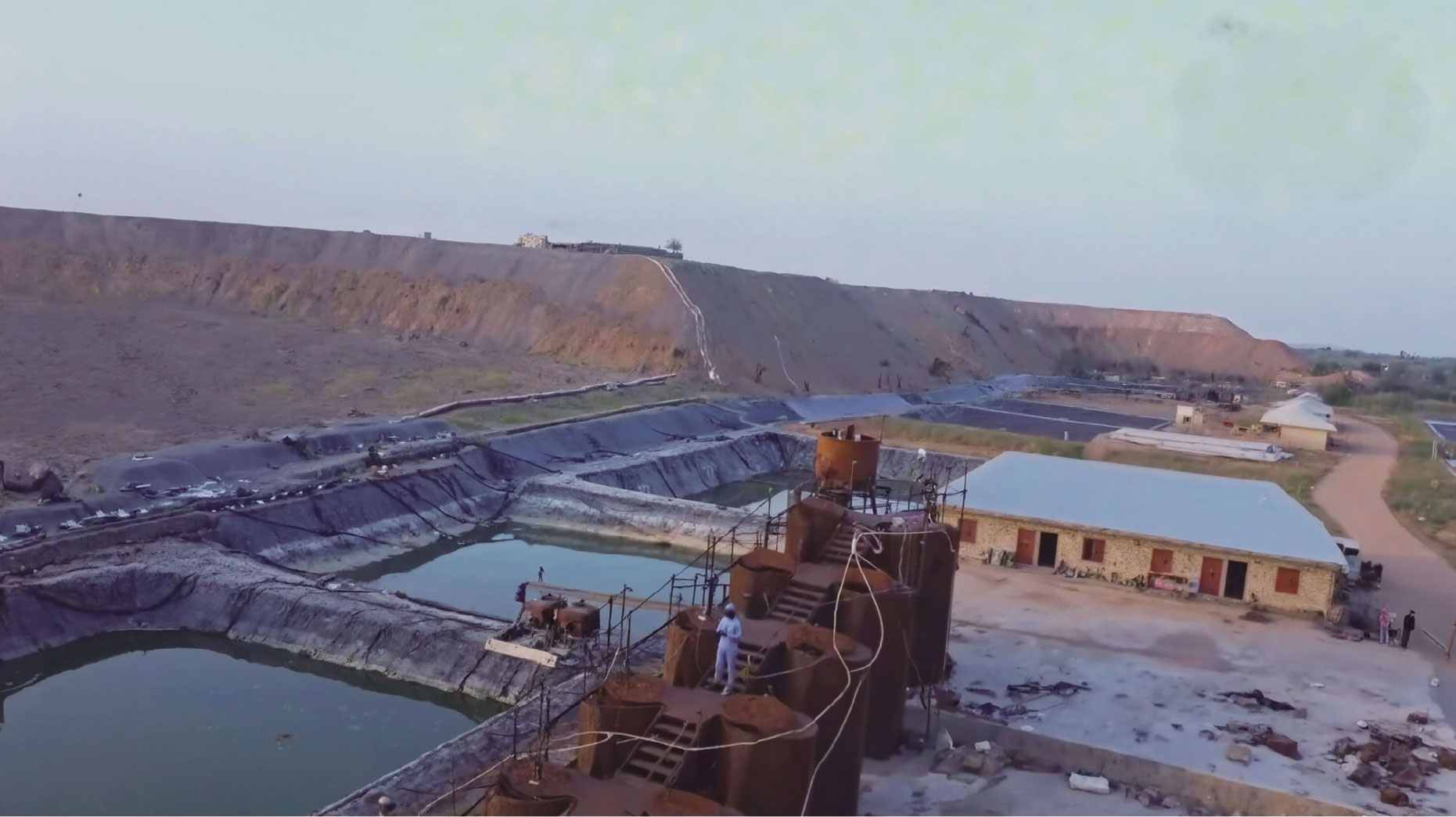

Nigeria, Kaduna State, Gold CIL Carbon-in-Leach Plant

Planta de Gold CIL (Carbon-in-Leach) en Kaduna State, Nigeria. WSHT diseñó una planta de trituración, molienda y circuito CIL de 8 etapas con una capacidad de 1.000 TPD para el procesamiento de mineral de oro refractario.

Kaduna State, Nigeria
2024
Proyectos de casos de estudio
1,000 Capacidad en Toneladas / Día
25 Unidades de Equipos
18 Meses de Entrega

Visión del proyecto

La planta de lixiviación en circuito cerrado (CIL) para oro refractario de la mina de oro de Kaduna State, Nigeria, procesa minerales de oro refractario del cinturón de greenstone de la Plataforma de Nigeria. WSHT Mining Group entregó una instalación completa de CIL incluyendo un circuito de trituración de tres etapas, molienda SAG/bola y un circuito de lixiviación en circuito cerrado de 8 etapas diseñado para una alta recuperación de oro de minerales sulfurosos.

Características del mineral

El mineral es una formación de hierro estratificada (BIF) que contiene depósitos de oro con oro finamente disperso en pirita y arsenopirita. Grado promedio: 3,8 g/t Au. El mineral es refractario (72% de recuperación mediante lixiviación directa con cianuro) requiriendo un molido fino y un tiempo de lixiviación prolongado para una recuperación aceptable. Índice de trabajo de Bond: 15,8 kWh/t.

Flujo de proceso

Trituración:Circuito de trituración de tres etapas: trituradora de mandíbula C120 (primaria) → trituradora de cono HP500 (secundaria) → trituradora de cono HP300 (terciaria). Producto: P80 = 8 mm a 60 t/h. Capacidad instalada total de trituración: 180 t/h.

Molienda:Una molienda SAG de Φ4,0×6,0 m (2.200 kW) opera en circuito cerrado con una pantalla vibratoria, reduciendo el mineral a P80 = 2 mm. Una molienda de bola de Φ3,2×4,5 m (1.500 kW) moldea hasta 80% pasando 53 micrones (molido más fino para minerales refractarios). Potencia combinada de molienda: 3.700 kW.

Circuito CIL:La pulpa molida se espesó hasta 50% de sólidos y se bombeó a través de 8 tanques CIL (diámetro 5,0 m × altura 5,5 m, 108 m³ cada uno). Tiempo de lixiviación prolongado: 48 horas (en comparación con 24 horas para minerales no refractarios). Concentración de cianuro: 350 ppm NaCN. Consumo de cal: 4,0 kg/t (más alto debido a los sulfuros generadores de ácido).

Recuperación de oro:El carbono cargado se eluye en un circuito de elución ADR dividido. Recuperación de oro: 92-94% (mejorada desde el 72% de lixiviación directa con cianuro). Barras de Doré producidas: pureza del 98,2% de Au.

Equipo clave

EquipoEspecificacionesCapacidad
Trituradora de mandíbula C120Abertura de alimentación 1200×900 mm180-350 t/h
Trituradora de cono HP500Secundaria, cavidad media100-200 t/h
Trituradora de cono HP300Terciaria, cavidad fina60-120 t/h
Molienda SAG Φ4,0×6,0 m2.200 kW, sin engranajes60 t/h
Molienda de bola Φ3,2×4,5 m1.500 kW, con recubrimientos de goma45 t/h
8 tanques CILDiámetro 5,0 m × altura 5,5 m, 108 m³Tiempo de residencia de 48 h
Elución ADR divididaDe 3 etapas, 120°C15 t de carbono
Banco de celdas EW36 cátodos, inoxidable80 kg Au/día

Destacados del proyecto

  • Capacidad:1.000 TPD (300.000 TPA) de mineral refractario
  • Recuperación de oro:92-94% CIL (en comparación con 72% de lixiviación directa con CN)
  • Producto:Barras de Doré con pureza del 98,2% de Au
  • Potencia:5,5 MW (generadores de combustible dual)
  • Agua:75% de reciclaje, 2,8 m³/t de mineral
  • Campamento:Instalación de alojamiento para 200 personas
  • Línea de tiempo:Entrega de EPC en 18 meses
  • Ubicación:Estado de Kaduna, Nigeria

Resaltados del Proyecto

Entrega eficiente

Completado 30 días antes del cronograma con cero incidentes de seguridad durante más de 1,200 días de construcción.

Sobreprestación

La capacidad de la planta supera la especificación de diseño en un 15%, logrando 3,000 tpd en los primeros 3 meses.

Cumplimiento Ambiental

Cumplimiento completo con estándares ambientales internacionales incluyendo certificación ISO 14001.

Satisfacción del Cliente

Contrato de O&M de 5 años extendido — un testimonio de nuestra calidad de entrega y soporte.

¿Tienes un proyecto similar en mente?

Nuestro equipo de EPC ha entregado más de 500 proyectos mineros en todo el mundo. Háblenos de su proyecto — responderemos dentro de 48 horas.

Project Info

  • Project ID WSHT-EPC-0334
  • Ubicación Kaduna State, Nigeria
  • Tipo de Mineral Proyectos de casos de estudio
  • Año Finalizado 2024
  • Capacidad de Diseño 1,000 tpd
  • Tiempo de Entrega 18 Meses
  • Número de Equipos 25 Unidades
  • Project Scope Full EPC + O&M ⟦SEP⟧

Línea directa del Proyecto EPC

+86 135 2500 5907

Hable con nuestro ingeniero EPC senior hoy mismo. Consulta gratuita y evaluación del sitio.

INICIA TU PROYECTO DE EPC

De concepto a puesta en marcha — Un Socio, Una Promesa.⟦SEP⟧

Dínos sobre tu yacimiento, capacidad objetivo y ubicación del proyecto. Nuestro equipo de EPC responderá con una propuesta personalizada en 48 horas.

Línea Directa EPC +86 135 2500 5907
Correo de Proyecto info@wshtmining.com
